Согласно определению Чертановского районного суда г. Москвы под председательством судьи XXXXXX Т.А. от 10 ноября 2020 года, дело XXXXXX по иску XXXXXXа К.А., к ИП XXXXXX В.И., об уменьшении стоимости работ, взыскании неустойки, компенсации морального вреда и штрафа и по встречному исковому заявлению ИП XXXXXX В.И. к XXXXXX К.А о взыскании денежных средств.
Основание для производства экспертизы:
Определение Чертановского районного суда города Москвы под председательством судьи XXXXXX Т.А. от 10 ноября 2020 года по материалам гражданского дела № 2-3636/20 по иску XXXXXXа К.А., к ИП XXXXXX В.И., об уменьшении стоимости работ, взыскании неустойки, компенсации морального вреда и штрафа и по встречному исковому заявлению ИП XXXXXX В.И. к XXXXXX К.А о взыскании денежных средств.
На исследование представлены:
- материалы гражданского дела № 2-3636/20 в 1 томе.
Время и место проведения:
- адрес проведения: г. Москва, ул. Кировоградская, дом 9, корп. 2, кв. 361;
- дата и время проведения: 25 ноября 2020 года, 12:30 – 15:00.
Лица, проводившие обследование объекта экспертизы:
- Оболенский В.В.
Лица, присутствовавшие при обследовании объекта экспертизы:
- XXXXXX К.А. – истец.
- ИП XXXXXX В.И. — ответчик.
Используемое оборудование:
- металлическая измерительная рулетка Р5УЗК;
- фотоапарат Sony DSL-W310;
- лазерный дальномер Leica Disto D510;
На разрешение эксперту поставлены вопросы:
(вопросы даны в соответствии с текстом определения Суда без редакции)
- Соответствует ли заявленный в смете объем работ 44,49 кв. м. фактически проведенному объему возведению перегородок из пазогребневых плит и использованного материала пазогребневых плит и какой их фактический размер.
- Соответствует ли объем выполненных работ 48,49 кв. м. выравнивание стен по маякам, фактически произведенным и какой их фактический объем.
Методы, примененные при производстве судебной экспертизы:
При проведении исследований использовались следующие методы научного и экспертного исследования:
- всеобщий диалектический метод (метод логики);
- общие (общенаучные) методы – наблюдение, измерение, описание;
- специальные методы, первоначально разработанные для определенного рода (вида) экспертизы, либо заимствованные из иных отраслей научной или прикладной деятельности.
На основе указанных методов использованы рядовые (видовые), типовые и конкретные (частные) экспертные методики, в том числе:
- визуальное обследование здания;
- анализ представленных документов и нормативно-технических источников;
- расчеты и моделирование с использованием специальных программных комплексов.
Использованная литература:
- Гражданский кодекс Российской Федерации.
- Гражданско-процессуальный кодекс Российской Федерации
- Градостроительный кодекс Российский Федерации.
- Федеральный закон от 31.05.2001г. №73-ФЗ «О государственной судебно-экспертной деятельности в Российской Федерации».
- СП 13-102-2003 «Правила обследования несущих строительных конструкций зданий и сооружений»
- Свод правил СП 71.13330.2017 «Изоляционные и отделочные покрытия».
Актуализированная редакция СНиП 3.04.01-87”
- Свод правил СП 55-103-2004 «Конструкции с применением гипсовых пазогребневых плит».
ИССЛЕДОВАТЕЛЬСКАЯ ЧАСТЬ
На основании определения Чертановского районного суда города Москвы от 10 ноября 2020 года о назначении судебной строительно-технической экспертизы по гражданскому делу № 2-3636/20, экспертом было произведено визуальное обследование, доступных к осмотру конструкций и элементов квартиры № 361, расположенной по адресу: г. Москва, ул. Кировоградская, дом 9, корп. 2, в соответствии с требованиями СП 13-102-2003 «Правила обследования несущих строительных конструкций зданий и сооружений».
В результате исследования материалов дела установлено, что ИП XXXXXX Вячеслав Иванович на основании договора № 49 от 13 сентября 2019 года, заключенного с XXXXXXым Кириллом Александровичем, обязался в установленный Договором срок провести ремонтно-отделочные работы по адресу: г. Москва, ул. Кировоградская, дом 9, корп. 2, кв. 361.
п.2.1“Подрядчик обязуется выполнить предусмотренные настоящим Договором работы в соответствии с технической документацией, если таковая имеется (дизайн-проект), определяющий объем, содержание работ и другие предъявляемые к ним требования, а также со сметой (Приложение 1), определяющей перечень работ и их стоимость. Техническая документация представляется Заказчиком в течении трех рабочих дней с момента подписания договора”.[1]
В главе 8 имеющегося договора № 49 от 13 сентября 2020 года, о проведении ремонтно-строительных работ, заключенного между ИП XXXXXX Вячеслав Иванович и XXXXXXым Кириллом Александровичем определено:
п. 8.1“Подрядчик гарантирует высокий уровень качества выполненных работ и соответствие требованиям Заказчика.”
Однако в договоре отсутствуют ссылки на нормы СНиП и другой нормативной документации при выполнении ремонтно-отделочных работ.
В Приложении к договору отсутствует ведомость объемов работ, на основании которой составляется смета на выполнение ремонтных работ.
На основании проведенного визуально-инструментального обследования, установлено что в исследуемой квартире № 361 общей площадью 38,40 кв. м. выполнены ремонтно-отделочные работы согласно Договора № 49 от 13 сентября 2020 года заключенного между ИП XXXXXX Вячеслав Иванович и XXXXXXым Кириллом Александровичем.
Акт № 49 сдачи-приемки выполненных работ от 18 июня 2020 года, согласно договора № 49 от 13 сентября 2019 года Заказчиком подписан не был в связи с наличием замечаний, указанных в «Мотивированном отказе» от 30. июня 2020 года.
п.2.1. Исследование по вопросу №1
- Соответствует ли заявленный в смете объем работ 44,49 кв.м. фактически проведенному объему возведению перегородок из пазогребневых плит и использованного материала пазогребневых плит и какой их фактический размер.
В соответствии с требованиями СП 13-102-2003 «Правила обследования несущих строительных конструкций зданий и сооружений»:
п. 6.1. Подготовка к проведению обследований предусматривает ознакомление с объектом обследования, проектной и исполнительной документацией на конструкции и строительство сооружения, с документацией по эксплуатации и имевшим место ремонтам и реконструкции, с результатами предыдущих обследований.
Экспертом произведен внешний осмотр квартиры, с выборочным фиксированием на цифровую камеру (см. Приложение), что соответствует требованиям СП 13-102-2003.
п. 7.2 Основой предварительного обследования является осмотр здания или сооружения и отдельных конструкций, с применением измерительных инструментов и приборов (бинокли, фотоаппараты, рулетки, штангенциркули, щупы и прочее).
Обмерные работы производились в соответствии с требованиями СП 13-102-2003.
п.8.2.1 Целью обмерных работ является уточнение фактических геометрических параметров строительных конструкций и их элементов, определение их соответствия проекту или отклонение от него. Инструментальными измерениями уточняют пролеты конструкций, их расположение и шаг в плане, размеры поперечных сечений, высоту помещений, отметки характерных узлов, расстояния между узлами и т.д. По результатам измерений составляют планы с фактическим расположением конструкций, разрезы зданий, чертежи рабочих сечений несущих конструкций и узлов сопряжений конструкций и их элементов.

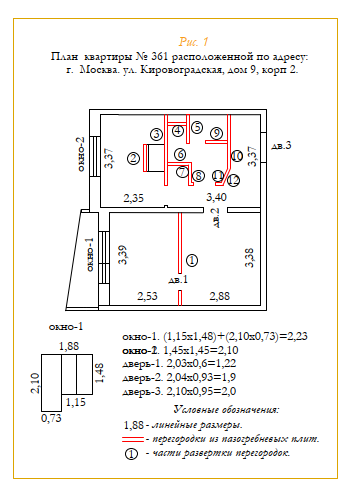

Исходя из результатов проведённых исследований в квартире № 361, расположенной по адресу: г. Москва, ул. Кировоградская, дом 9, корп. 2, экспертом установлено, что строительно — монтажные работы выполнены в соответствии с градостроительными и техническими регламентами, в квартире выполнены работы по инженерным сетям: система отопления, горячего, холодного водоснабжения и канализации, установлены столярные изделия, выполнены отделочные работы в соответствии с заключенным договором № 49 от 13 сентября 2019 года. сентября 2019 года.
Выполненные строительно-монтажные работы должны соответствовать нормативно-техническим требованиям.
В соответствии с СП 55. 103-2004. «Конструкции с применением гипсовых пазогребневых плит.»
10.1 Конструкции перегородок и облицовок из гипсовых пазогребневых плит рекомендуется принимать поэтапно с оформлением соответствующих актов на скрытые работы.
10.2 Смонтированные конструкции перегородок должны иметь ровные и гладкие поверхности без загрязнений, наплывов клея и шпаклевочных составов, незаполненных швов и раковин. Следует проверить отсутствие трещин и отбитых углов. Выходящие на лицевую сторону конструкции головки винтов, болтов и анкерных креплений должны быть утоплены в тело плиты.
10.3 Дефекты поверхностей перегородок и облицовок не должны превышать величин, приведенных в таблице 10.1.
Таблица 10.1
|
Дефекты конструкций |
Допускаемые отклонения при отделке |
||
|
простой |
улучшенной |
высококачественной |
|
|
Неровности поверхности (обнаруживаются при накладывании правил или шаблона длиной 2 м) |
Не более трех глубиной или выпуклостью до 5 мм |
Не более двух глубиной или выпуклостью до 3 мм |
Не более двух глубиной или выпуклостью до 2 мм |
|
Отклонение плоскости конструкции по вертикали |
15 мм на всю высоту помещения |
1 мм на 1 м, но не более 10 мм на всю высоту помещения |
1 мм на 1 м, но не более 6 мм на всю высоту помещения |
5.2.12 Для перегородок, к которым не предъявляются нормативные требования по звукоизоляции, рекомендуется использовать жесткое сопряжение в местах примыкания их к ограждающим конструкциям непосредственно через раствор монтажного клея.
5.2.15 Шаг установки металлических скоб по горизонтали не должен превышать 1335 мм при плитах размером 667´500 мм и 1800 мм при плитах размером 900´300 мм; по вертикали — 1000 мм при плитах размером 667´500 мм и 900 мм при плитах размером 900´300 мм. При этом на каждой грани перегородки должно быть предусмотрено не менее трех креплений.
В смете на проведение ремонтных работ (Приложение №1) к Договору № 49 от 13.09.2019 года (т. 2 стр. 67) указаны виды работ:
- Возведение перегородок из пазогребневых плит 80 мм. — 44,49 кв. м.
Экспертом проведено визуально-инструментальное обследование выполненных работ по возведению пазогребневых перегородок в квартире № 361 расположенной по адресу: г. Москва, ул. Кировоградская, дом 9, корп. 2 по результатам которого была составлена схема (рис – 1-3).
В результате проведенного обследования установлено, что объем выполненных перегородок из пазогребневых плит в квартире № 361 составляет – 33,98 кв. м.
- Соответствует ли объем выполненных работ 48,49 кв. м. выравнивание стен по маякам, фактически произведенным и какой их фактический объем.
В смете на проведение ремонтных работ (Приложение №1) к Договору № 49 от 13.09.2019 года (т. 2 стр. 67) указаны виды работ:
- Выравнивание стен по маякам (штукатурка до 3,5 см) (санузел и две стены на кухне) — 48,49 кв. м
- Выравнивание стен по плоскости правилом – 109,50 кв. м.
Общее количество подлежащих штукатурке стен составляет 157, 99 кв. м.
В соответствии с СП 55-103-2004. Конструкции с применением гипсовых пазогребневых плит. (табл. 10,1) максимальное отклонения плоскости смонтированных перегородок не должно превышать 15 мм., а в связи с тем что, согласно п. 8.1 Договора, “Подрядчик гарантирует высокий уровень качества выполненных работ и соответствие требованиям Заказчика.” отклонение плоскости смонтированных перегородок не должно превышать 6 мм.
При таких отклонениях плоскости смонтированных перегородок, нет необходимости устанавливать маяки. Метод штукатурки по маякам применяют при наличии неровностей более 5 мм. и когда толщина слоя превышает 3 см.
В данном случае, если перегородки из пазогребневых плит были смонтированы с превышением допусков, указанных в (табл. 10.1), подрядчик должен устранить допущенные нарушения за свой счет и не предъявлять к оплате выполнение штукатурных работ по маякам в объеме 48,49 кв. м. Необходимость выполнения штукатурных работ по маякам на (двух стенах кухни) должно быть подтверждено актом подписанным заказчиком, и исполнительной документацией, подтверждающей отклонение стен от нормативов.
Экспертом проведено визуально-инструментальное обследование выполненных работ по штукатурке стен, в квартире № 361 расположенной по адресу: г. Москва, ул. Кировоградская, дом 9, корп. 2 по результатам которого была составлена схема (рис – 1-3).
В результате проведенного обследования установлено, что объем выполненных штукатурных работ в квартире № 361 составляет – 152,19 кв.
Расчет штукатурки стен по помещениям представлен в (табл. 1)
Таблица — 1
|
п/п |
Пом. |
h-пом. |
размеры |
Окна, двери |
Порядок подсчета |
Площадь кв. м. |
|
1 |
жилое |
2,62 |
3,39 х 2,53 |
лв. 2.03х0,6 =1,22 ок.=3,22; фр.=1,0 |
(3,39х2) +(2,53х2) х2,62=31,02- (3,22+1,0 +1,22) |
25,58 |
|
2 |
холл |
3,38 х 2,88 |
дв. 2,04х0,93=1,9 фр. 2,83х0,35=1,0 |
(3,38х2) + (2,88х2) х2,62= 32,8 –(1,9 + 1,0) |
29,90 |
|
|
3 |
кухня |
3,37 х 2,35 |
ок. 1,45х1,45= 2,1 |
3,37+(2,35х2)х2,62= 21,14 — 2,1 |
19,04 |
|
|
4 |

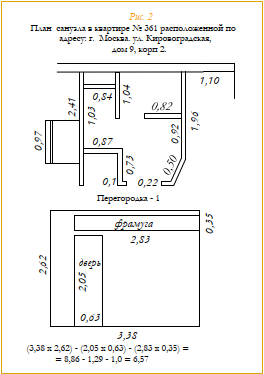

коридор |
Рис.1 |
дв. 2,1х0,9 = 1,9 дв. 2,04х0,93=1,9 |
(3,37 +3,40 +3,40) х2,62= 26,65 – (1,9+1,9) |
22,85 |
|
|
5 |
санузел |

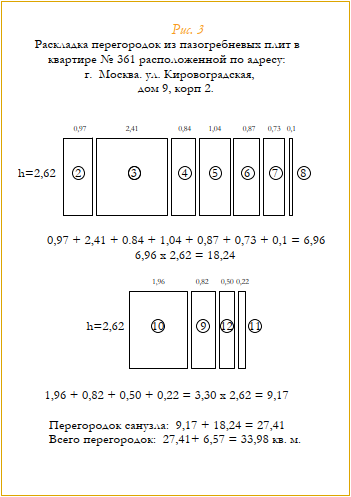

Рис. 3 |
(9,17+18,24) =27,41х2 |
54,82 |
||
|
Итого: |
152,19 |
В соответствии с СП 71.13330.2017 «Изоляционные и отделочные покрытия».
7.2.10 Для обеспечения ровности поверхности на подготовленное основание устанавливают, при необходимости, штукатурные маяки (для высококачественной и улучшенной штукатурки) в такой последовательности:
- выставляют вертикальное положение крайнего маяка (контроль положения профиля осуществляется с помощью строительного уровня);
- после выставления уровня фиксируют профиль;
- устанавливают крайний маяк с противоположной стороны тем же способом;
- остальные направляющие устанавливают в плоскости, образованной двумя крайними маяками с шагом не менее чем на 10 см меньше длины используемого правила.
При выполнении работ штукатурными растворами на цементном или известково-цементном вяжущем не допускается фиксация маяков гипсовыми материалами.
7.2.11 Если иное не предусмотрено проектом, по завершении штукатурных работ маяки необходимо удалить и восстановить целостность поверхности тем же штукатурным составом.
В Сборнике ГЭСН -15 на отделочные работы, шифр: 15-02-016 «Штукатурка поверхностей цементно-известковым или цементным раствором по камню и бетону» приведен состав работ:
01. Набивка полос штукатурной сетки в местах примыканий.
02. Нанесение раствора на поверхности с разравниванием и затиркой накрывочного слоя.
03. Оштукатуривание откосов ниш отопления.
04. Обмазка раствором коробок, наличников и плинтусов. т
Допустимые отклонения по отделочным работам СП 71.13330.2017 «Изоляционные и отделочные покрытия». Актуализированная редакция СНиП 3.04.01-87 приведены в таблице 7.4
Таблица 7.4 — Требования к оштукатуренным основаниям
|
Контролируемый параметр |
Предельное отклонение |
Контроль (метод, объем, вид регистрации) |
|---|---|---|
|
Простая штукатурка |
||
|
Отклонение от вертикали |
Не более 3 мм на 1 м, но не более 10 мм на всю высоту помещения |
Измерительный, контроль двухметровой рейкой или правилом, не менее пяти измерений на каждые 70 м2, журнал работ |
|
Отклонение по горизонтали |
Не более 3 мм на 1 м |
|
|
Неровности поверхности плавного очертания |
На площади 4 м2 не более 4 мм на 1 м, но не более 10 мм на весь элемент |
Измерительный, лекалом, не менее трех измерений на элемент, журнал работ |
|
Отклонение оконных и дверных откосов, пилястр, столбов и т.п. от вертикали и горизонтали |
Не более 4 мм на 1 м, но не более 10 мм на весь элемент |
Измерительный, контроль двухметровой рейкой или правилом, не менее пяти измерений на каждые 70 м2, журнал работ |
|
Отклонение радиуса криволинейных поверхностей от проектного значения |
Не более 10 мм на весь элемент |
|
|
Отклонение ширины откоса от проектной |
Не более 5 мм |
|
|
Улучшенная штукатурка |
||
|
Отклонение от вертикали |
Не более 2 мм на 1 м, но не более 10 мм на всю высоту помещения |
Измерительный, контроль двухметровой рейкой или правилом, не менее пяти измерений на каждые 50 м2, журнал работ |
|
Отклонение по горизонтали |
Не более 3 мм на 1 м |
Измерительный, контроль двухметровой рейкой или правилом, не менее пяти измерений на каждые 50 м2, журнал работ |
|
Неровности поверхности плавного очертания |
Не более 2 шт., глубиной (высотой) до 3 мм |
Измерительный, лекалом, не менее трех измерений на элемент, журнал работ |
|
Отклонение оконных и дверных откосов, пилястр, столбов и т.п. от вертикали и горизонтали |
На площади 4 м2 не более 4 мм на 1 м, но не более 10 мм на весь элемент |
Измерительный, контроль двухметровой рейкой или правилом, не менее пяти измерений на каждые 50 м2, журнал работ |
|
Отклонение радиуса криволинейных поверхностей от проектного значения |
Не более 7 мм на весь элемент |
|
|
Отклонение ширины откоса от проектной |
Не более 3 мм |
|
|
Высококачественная штукатурка |
||
|
Отклонение от вертикали |
Не более 0,5 мм на 1 м, но не более 5 мм на всю высоту помещения |
Измерительный, контроль двухметровой рейкой или правилом, не менее пяти измерений на каждые 50 м2, журнал работ |
|
Отклонение по горизонтали |
Не более 1 мм на 1 м |
|
|
Неровности поверхности плавного очертания |
Не более 2 шт., глубиной (высотой) до 1 мм |
Измерительный, лекалом, не менее трех измерений на элемент, журнал работ |
|
Отклонение оконных и дверных откосов, пилястр, столбов и т.п. от вертикали и горизонтали |
На площади 4 м2 не более 2 мм на 1 м, но не более 5 мм на весь элемент |
Измерительный, контроль двухметровой рейкой или правилом, не менее пяти измерений на каждые 50 м2, журнал работ |
|
Отклонение радиуса криволинейных поверхностей от проектной величины |
Не более 4 мм на весь элемент |
|
|
Отклонение ширины откоса от проектной |
Не более 2 мм |
|
7.5.5 Приемка малярных работ осуществляется сплошным визуальным осмотром с учетом требований к окрашенным поверхностям, приведенных в таблице 7.7.
Таблица 7.7 – Требования к качеству выполненных малярных работ
|
Технические требования |
Допустимые отклонения |
|
Поверхности, окрашенные водоэмульсионными красками |
|
|
Отличия по цвету |
В пределах одного тона по каталогу (палитре) производителя |
|
Полосы, пятна, подтеки, брызги |
Не допускаются для жилых и общественных помещений. Должны быть незаметны при сплошном визуальном осмотре с расстояния в 2 метра от поверхности для подсобных и технических помещений. |
|
Меление поверхности |
Не допускается |
|
Исправления, выделяющиеся на общем фоне |
Не допускаются для жилых и общественных помещений. Должны быть незаметны при сплошном визуальном осмотре с расстояния в 2 метра от поверхности для подсобных и технических помещений. |
ВЫВОД
Вопрос 1. Соответствует ли заявленный в смете объем работ 44,49 кв. м. фактически проведенному объему возведению перегородок из пазогребневых плит и использованного материала пазогребневых плит и какой их фактический размер.
Ответ: В смете на проведение ремонтных работ (Приложение №1) к Договору № 49 от 13.09.2019 года (т. 2 стр. 67) указаны виды работ:
- Возведение перегородок из пазогребневых плит 80 мм. 44,49 кв. м.
Экспертом проведено визуально-инструментальное обследование выполненных работ по возведению пазогребневых перегородок в квартире № 361 расположенной по адресу: г. Москва, ул. Кировоградская, дом 9, корп. 2 по результатам которого была составлена схема (рис – 1-3).
В результате проведенного обследования установлено несоответствие предъявленных к оплате объемов работ по устройству пазогребневых перегородок фактическому. Фактический объем выполненных работ составляет – 33,98 кв. м.
Вопрос 2. Соответствует ли объем выполненных работ 48,49 кв. м. выравнивание стен по маякам, фактически произведенным и какой их фактический объем.
Ответ: В смете на проведение ремонтных работ (Приложение №1) к Договору № 49 от 13.09.2019 года (т. 2 стр. 67) указаны виды работ:
- Выравнивание стен по маякам (штукатурка до 3,5 см) (санузел и две стены на кухне) — 48,49 кв. м
- Выравнивание стен по плоскости правилом – 109,50 кв. м.
Общее количество подлежащих штукатурке стен составляет 157, 99 кв. м.
В соответствии с СП 55-103-2004. Конструкции с применением гипсовых пазогребневых плит. (табл. 10,1) максимальное отклонения плоскости смонтированных перегородок не должно превышать 15 мм., а в связи с тем что, согласно п. 8.1 Договора, “Подрядчик гарантирует высокий уровень качества выполненных работ и соответствие требованиям Заказчика.” отклонение плоскости смонтированных перегородок не должно превышать 6 мм.
При таких отклонениях плоскости смонтированных перегородок, нет необходимости устанавливать маяки. Метод штукатурки по маякам применяют при наличии неровностей более 5 мм. и когда толщина слоя превышает 3 см.
В данном случае, если перегородки из пазогребневых плит были смонтированы с превышением допусков, указанных в (табл. 10.1), подрядчик должен устранить допущенные нарушения за свой счет и не предъявлять к оплате выполнение штукатурных работ по маякам в объеме 48,49 кв. м. Необходимость выполнения штукатурных работ по маякам на (двух стенах кухни) должно быть подтверждено актом подписанным заказчиком, и исполнительной документацией, подтверждающей отклонение стен от нормативов.
Экспертом проведено визуально-инструментальное обследование выполненных работ по штукатурке стен, в квартире № 361 расположенной по адресу: г. Москва, ул. Кировоградская, дом 9, корп. 2 по результатам которого была составлена схема (рис – 1-3).
В результате проведенного обследования установлено, что объем выполненных штукатурных работ в квартире № 361 составляет – 152,19 кв.
Расчет штукатурки стен по помещениям представлен в (Таблица 1)
В результате проведенного обследования установлено несоответствие предъявленных к оплате работ по устройству штукатурки стен фактическим объемам.
Эксперт ____________________________Оболенский В.В.
Приложение
(фото и графические материалы)
Фото – 1 Перегородка (1) из пазогребневых плит
Фото – 2. Кухня
Фото – 3. Вид из кухни вкоридор
Фото – 4. Перегородка санузла
Фото – 5. Санузел
Фото – 6.Санузел
Фото – 7. Перегородка санузла
Фото – 8. Перегородка санузла
