Отчет по результатам экспертно-диагностического обследования технического этажа.

2.1 ОПРЕДЕЛЕНИЕ ОБЪЕМОВ ФАКТИЧЕСКИ ВЫПОЛНЕННЫХ СТРОИТЕЛЬНО-МОНТАЖНЫХ РАБОТ.

На основании проведенного исследования объекта экспертом были произведены замеры, по которым в дальнейшем будет высчитываться объем и стоимость выполненных работ.

Гидроизоляционный материал гипердесмо можно было наблюдать с краю от упрочняющей стяжки, эксперт может подтвердить наличие данного вида работ только по Акту скрытых работ, который подтверждает, что данный вид работ проводился (фото №8), а также может подтвердить такой вид работ как грунтование пола тех-этажа для улучшения адгезии, который также частично виден над уровнем стяжки.

2.2 ОПИСАНИЕ ОБЪЕКТА ЭКСПЕРТИЗЫ

Поведен визуальный осмотр с применением измерительных приборов по адресу: г. Москва, ул. Истринская, д.8, корп.3. технический этаж (чердак). Были произведены замеры для определения объема и стоимости фактически выполненных работ.

Результаты осмотра приведены в Приложение №1.

  1. Приложение №1
  1. Таблица объемов
Наименование Акт скрытых работ фактический объем Примечания
Раздел ремонтные работы, (демонтаж)
1 Очистка дефектных участков покрытия Визуально не обнаружен
2 Удаление мусора из пустот плит покрытия над квартирой со стороны тех-этажа Визуально не обнаружен
3 Очистка стыков стен с полом по примеру квартиры Визуально не обнаружен
4 Уборка мусора с тех-этажа Визуально не обнаружен
5 Устройство временной изоляции труб ливневой канализации
Раздел № 1: полы
6 Заполнение пустот плитами утеплителя Имеется Визуально не обнаружен
7 Заполнение примыкания по периметру уплотнительным жгутом с герметиком по периметру Имеется Визуально не обнаружен
8 Замоноличивание раствором на основе материала Лахта мест восстановления теплового наполнения Имеется Визуально не обнаружен
9 Нанесения грунта для адгезии на пол тех-этажа Имеется 157 Подтверждаю
10 Устройство гидроизоляции материалом гипердесмо в два слоя согласно технологии. Имеется 157 Подтверждаю
11 Устройство бетонной стяжки толщиной 75мм с подачей раствора на уровень тех-этажа чердака Имеется 157 Подтверждаю

2.2.1 ФОТОФИКСАЦИЯ ОБЪЕКТА

Фото №3. Технический этаж (18 этаж).

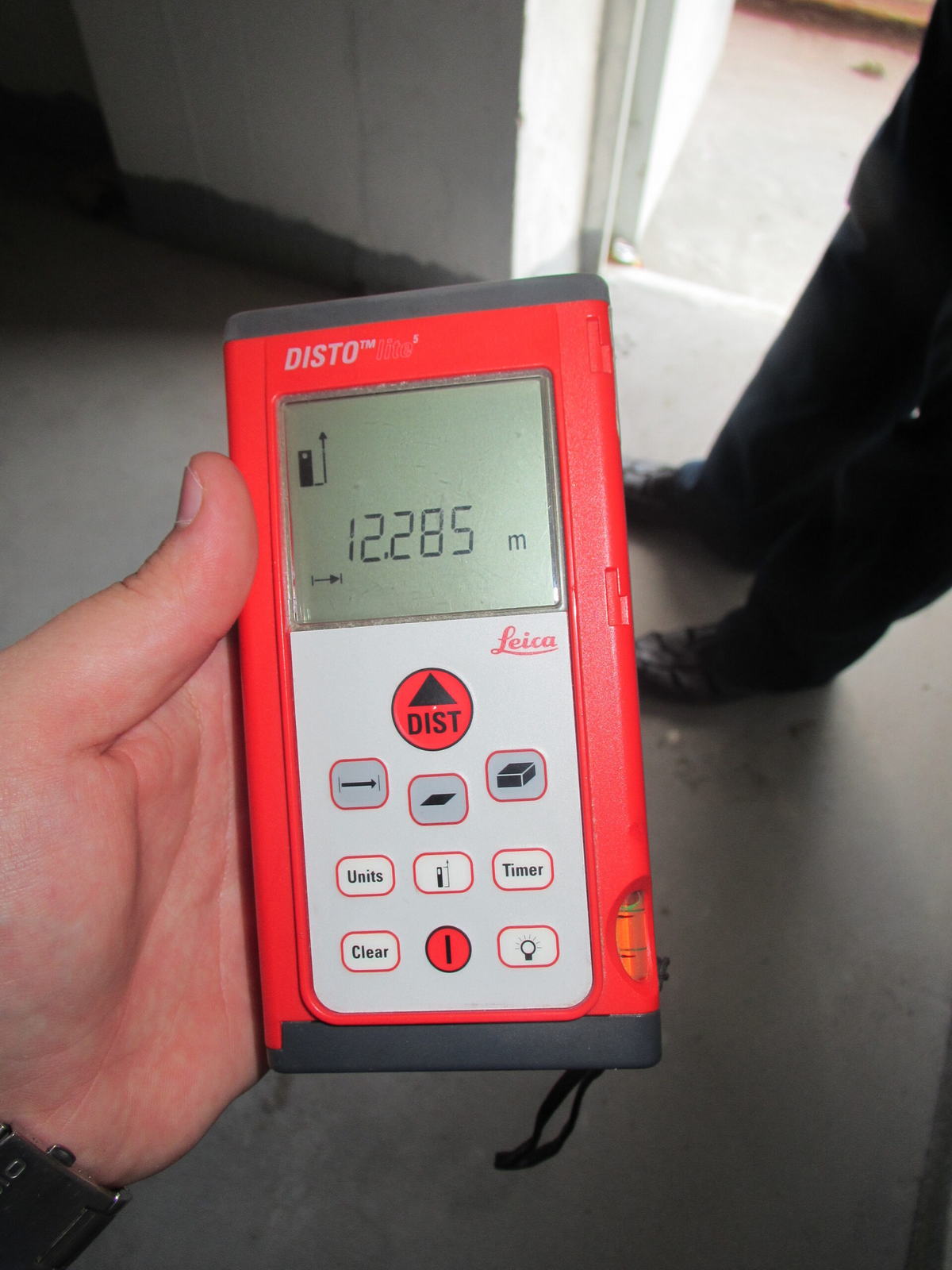

Фото №4. Дальномер, которым были произведены замеры необходимые для расчета объема работ. На нем показана ширина измеряемой площади.

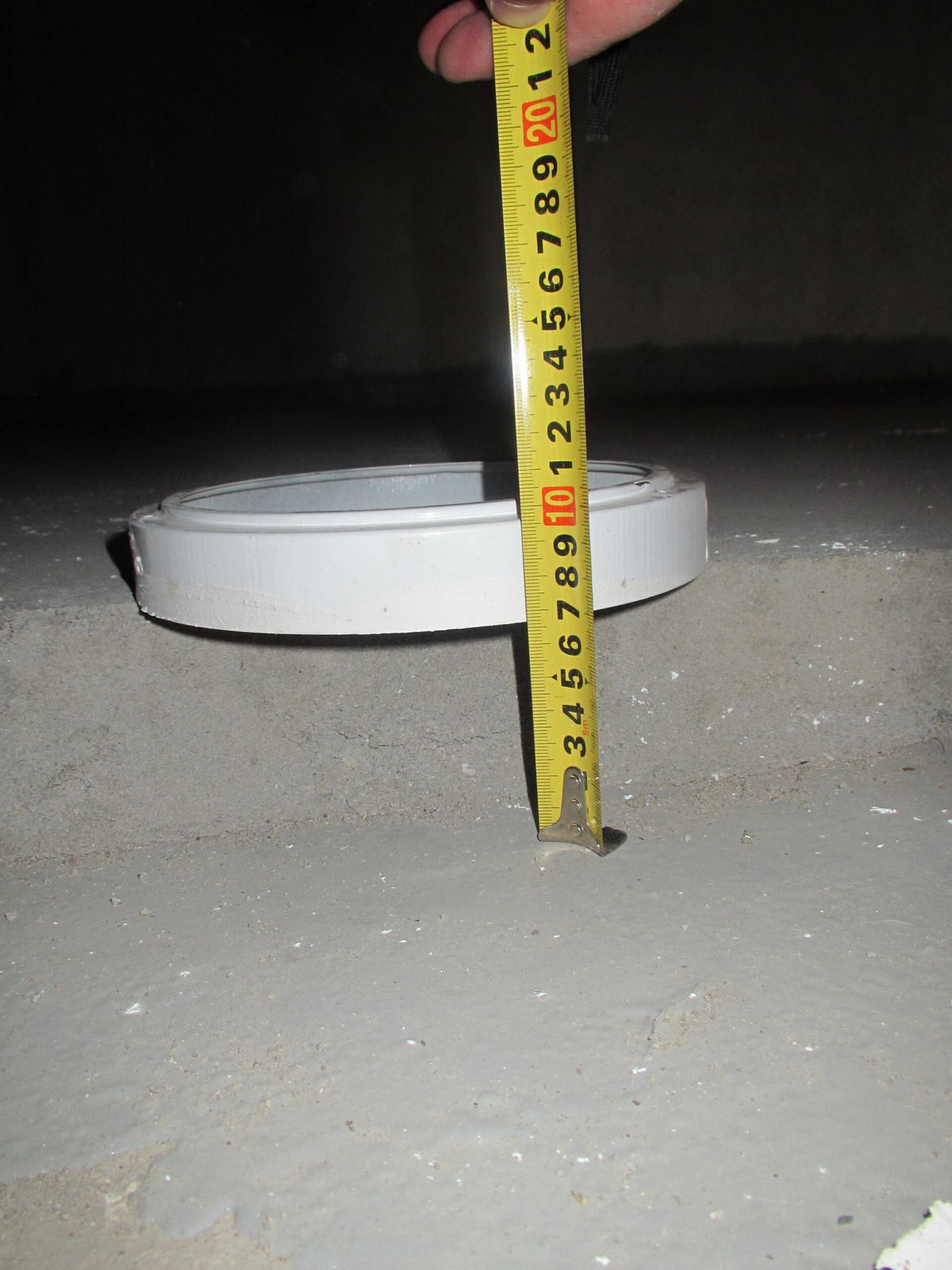

  1. Фото №5. Экспертом были произведены замеры толщины бетонной стяжки, средняя толщина которой составила 7 см.

  1. Фото №6. План устройства бетонной стяжки на техническом этаже.

Фото №7. Подъезд, по которому поднимались на технический этаж.

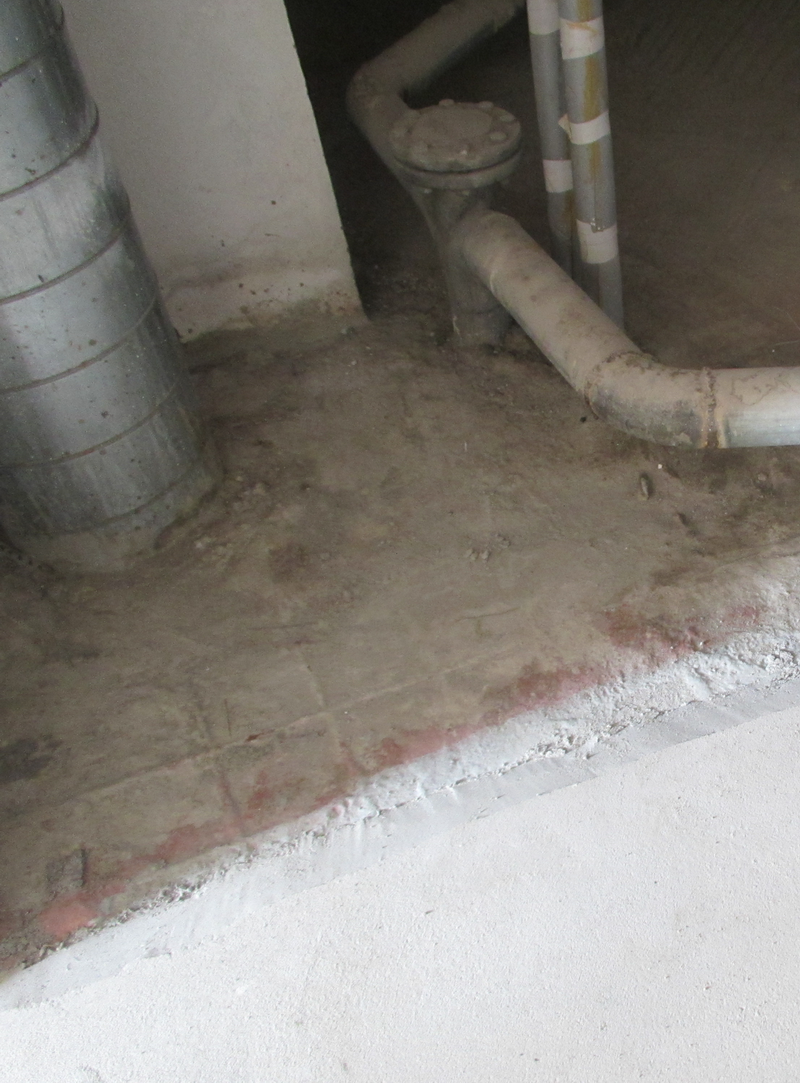

  1. Фото №8. Край бетонной стяжки, где видна гидроизоляция «гипердесмо».

2.3 РЕЗУЛЬТАТ ОБСЛЕДОВАНИЯ

Визуальное обследование технического этажа проводилось, с целью определения объема работ.

Экспертом был создан план расположения упрочняющей стяжки (фото №6)

Основой предварительного обследования являлся осмотр технического этажа с применением измерительных инструментов и приборов (фотоаппарат, рулетки и длинномер), (фото №4, №5)

При визуальном обследовании, экспертом фиксировались размеры необходимые для расчета объема и стоимости работ.

3 ВЫВОДЫ

Вопрос: “а”:

Определить объем и стоимость фактически выполненных работ на техническом этаже в доме 8 корпус 3 на улице Истринская в городе Москве по договору строительного подряда №97 от 20 августа 2013года, заключенному между Зайцевым Дмитрием Олеговичем и обществом с ограниченной ответственностью «СтройСервис», исходя из расценок, согласованных сторонами в смете №1 к данному договору.

Ответ: на вопрос “а”:

Экспертом были подтверждены следующие виды работ: устройства бетонной стяжки толщиной 70 мм, также было подтверждено нахождение гидроизоляции. Остальное не подтверждено, смотреть приложение №1. Сметчиком была составлена смета, в которой отображена стоимость работ и стоимость материала затраченного на данный вид работ.

– Не подтверждает следующие пункты: 1, 2, 3, 4, 5, 6, 7, 8.

– Подтверждает след пункты: 9, 10, 11.

Сумма визуально подтвержденных работ: 366 235р.

Сумма визуально неподтвержденных работ: 169 346р.

Строительный эксперт А.В. Зыков

Инженер-сметчик _ Г.И. Смоляков
